本报讯(记者 王 辉 实习生 何 爽)漯阜铁路金山路涵洞从2014年起开始修建。修建过程中,由于涵洞南口立着供电部门的高压铁塔,涵洞主道和西侧辅道一直没有通,成了“半拉子”工程,给附近居民带来诸多不便。10月17日,记者获悉,这些“挡道塔”正被“连根拔起”,塔挪走后,停滞的工程将马上启动。
南口有“塔”挡
北口有墙堵
10月17日上午9点多,记者在现场看到,涵洞主道和西侧辅道均不能通行,只有东侧辅道可以过。“大货车过不了,只有小汽车、行人和电动车才能过。”附近居民说,漯阜铁路通车后,这个涵洞修通工程从2015年就处于停工状态,“主道南口有几座铁塔需要挪走,因为这事儿,铁路、公路、电力和有关部门协调好几年了,最近终于协调好了。”
记者看到,涵洞主道南边上坡的地方竖着一根数十米高的高压铁塔,铁塔下被挖得剩下一个大土堆,支撑着整个铁塔不倒。由于涵洞一直没有修好,施工方又在涵洞北口砌了一堵矮墙,防止车辆从涵洞南口的东侧插口来往穿行。
“说起这个路口,我一肚子火。”几名司机告诉记者,他们家就在涵洞南侧,每天要开车通过涵洞往返多次。“虽然涵洞路面宽数十米,但是由于中间主道和西侧辅道都封闭着,只有东侧辅道通行,附近几个村庄数千居民的生活受到影响。”
挪走高压铁塔
涵洞打通工程马上开工

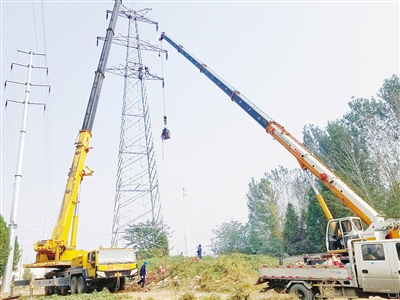

当天上午,记者在现场见到了国网漯河供电公司的施工负责人。据该负责人介绍,为挪开这些高压铁塔,他们也没少协调。一方面,他们积极向上级申报立项;另一方面,铁塔挪开后,重新铺设高压线,需要跨漯阜铁路、宁洛高速,还有南环公路,都需要协调,尤其是铁路方面,需要出方案报批。
两个多月前,协调工作终于有了眉目,他们开始着手施工。整个线路改造,他们需要拆除5基铁塔,新建9基铁塔,对部分区域暂时停电,预计到19日凌晨就能全部恢复供电。
漯河经济技术开发区城管办有关负责人接受记者采访时表示,之前由于牵扯到铁塔迁移的问题,涵洞修建工程停滞了。这几年来,各方进行了多次协调。现在等挡在涵洞南口的铁塔挪开,涵洞打通工程就马上开工。
另外,涵洞以南的道路早已破损不堪,车辆驶过,路面尘土飞扬,需要重新整修;立在这条道路上的铁塔此次也一并迁移,重新架设。等铁搭全部迁移走后,他们马上着手对破损的道路进行整修。
